El mes de diciembre ha sido muy productivo en nuestras tres promociones en Valencia en marcha pese a los días festivos. Por fin, todos los propietarios de Parque Brasil han llevado a cabo su visita de cortesia y a final de mes comenzaremos con la entrega de llaves.
Nordes Residencial

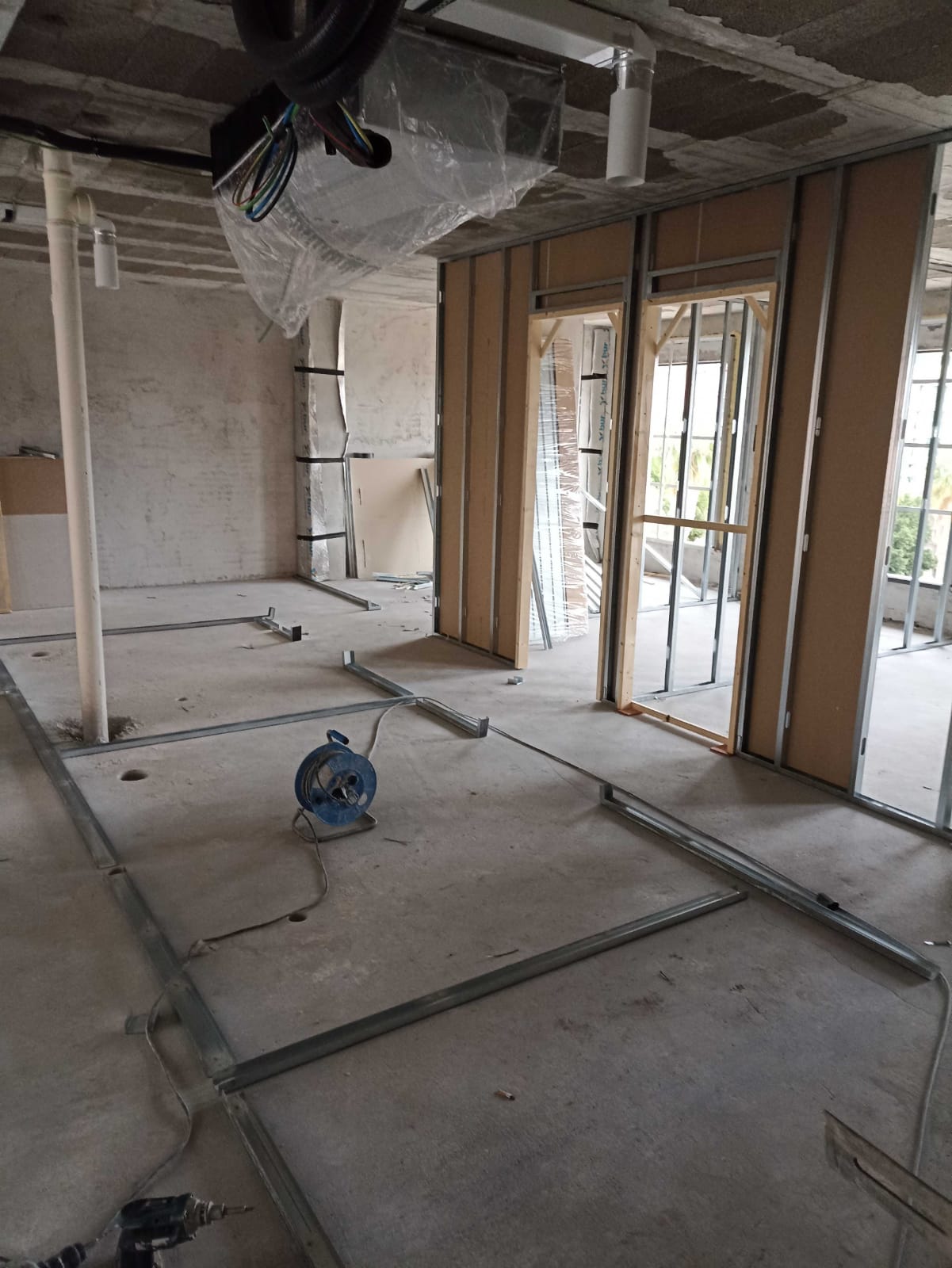

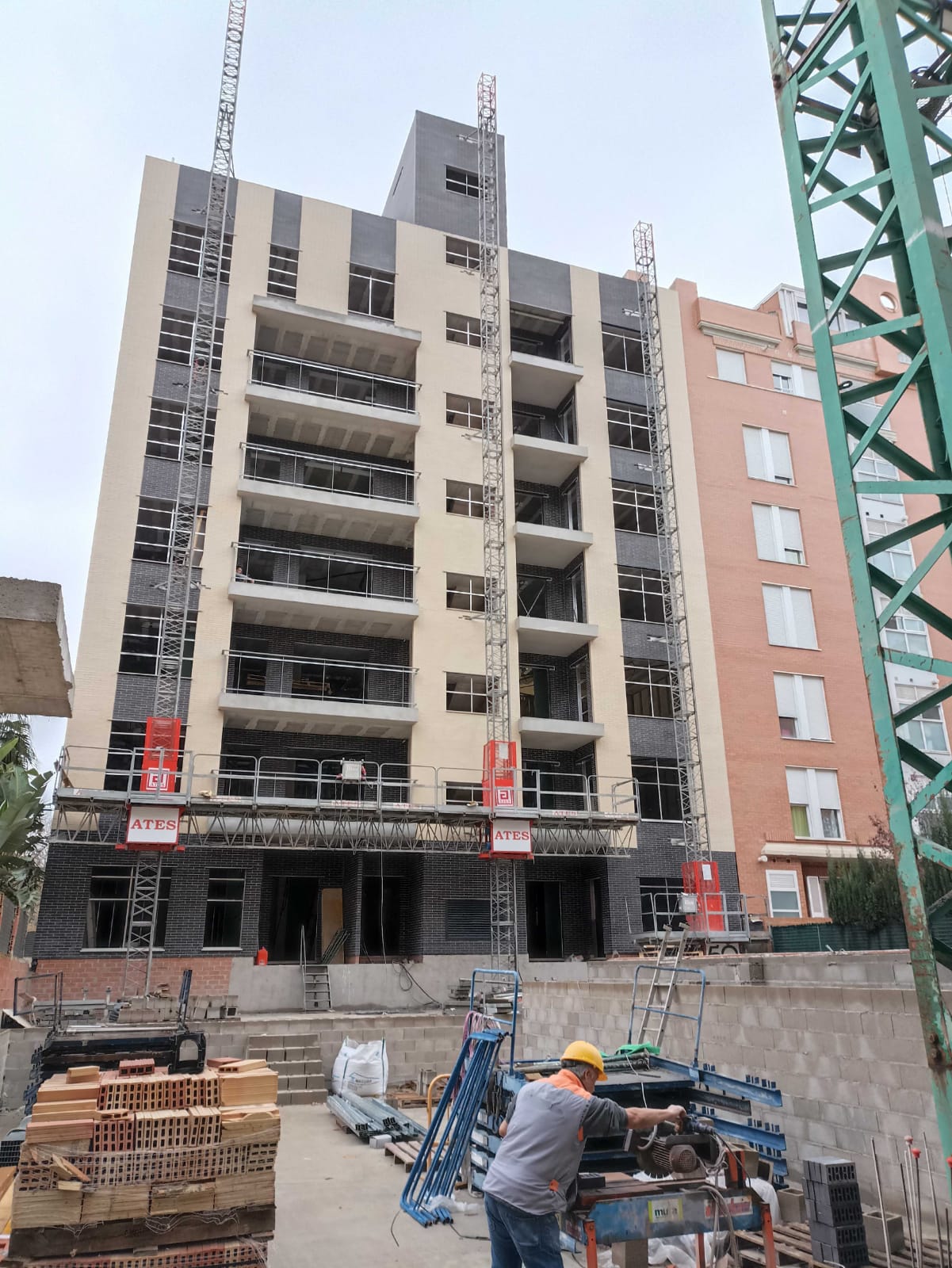

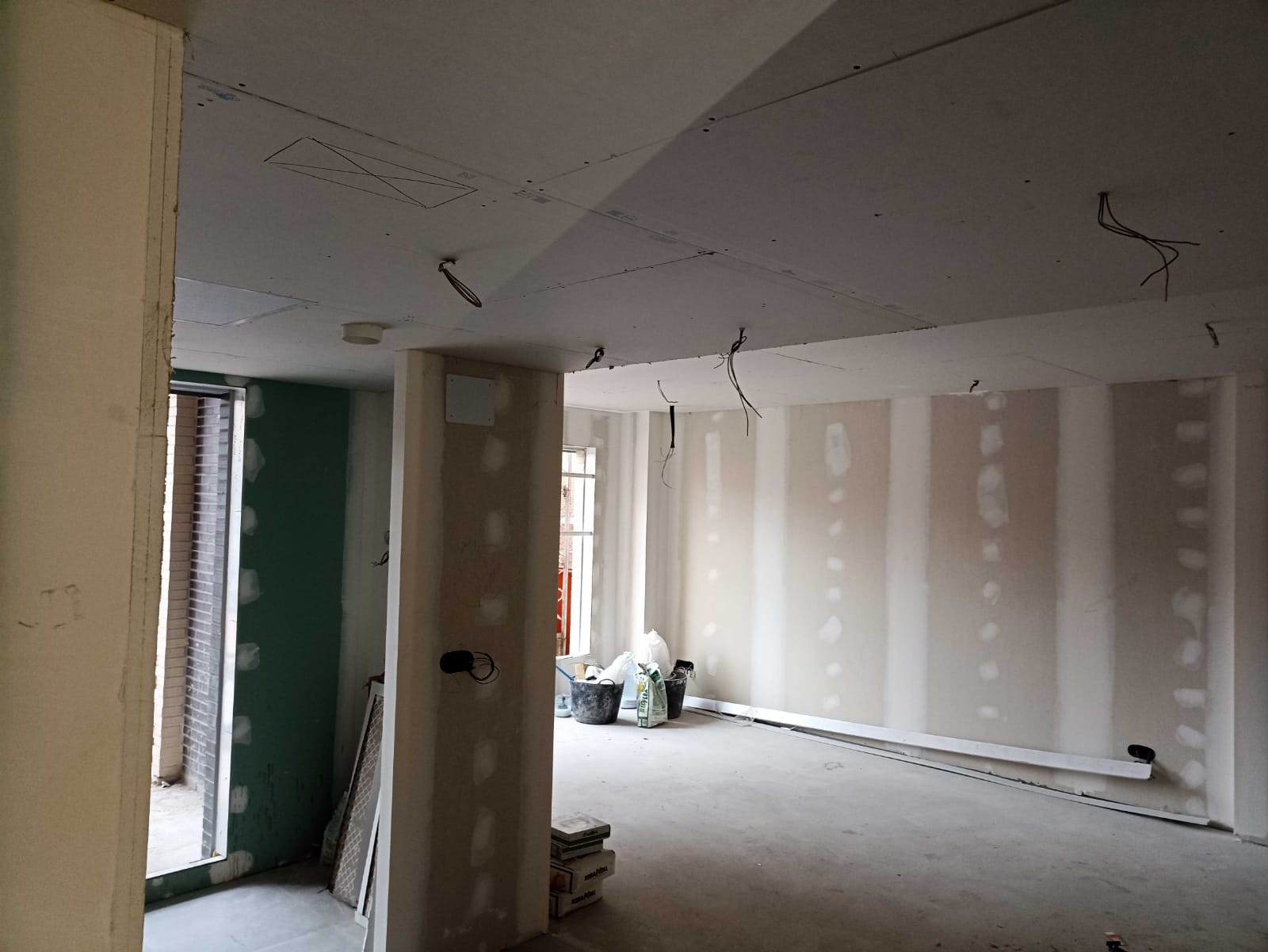

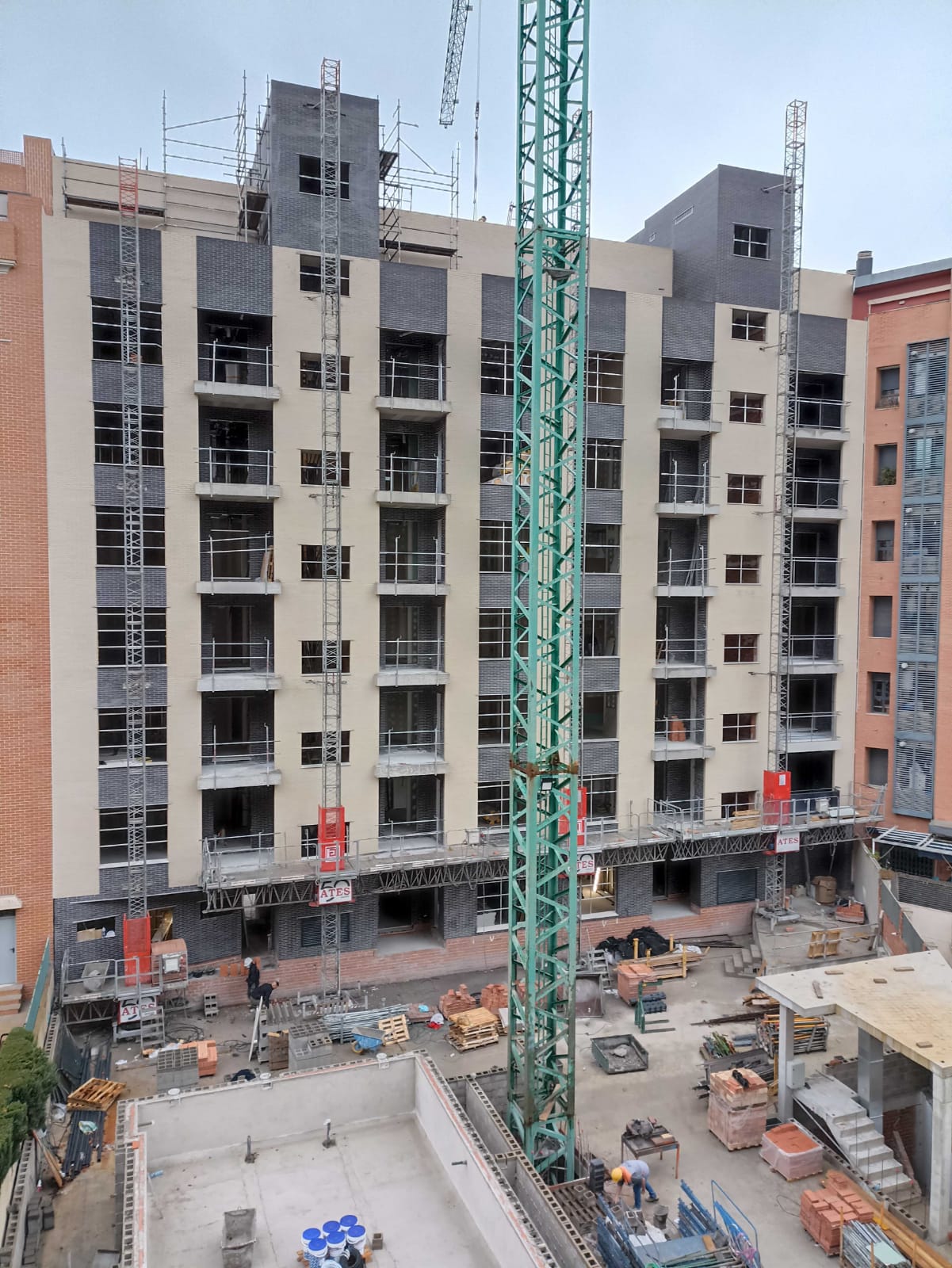

Avanzamos a buen ritmo con todos los trabajos de la obra dónde la ejecución de las fachadas de ladrillo cara vista ya ha finalizado. En las plantas interiores la tabiquería seca del bloque A ya se encuentra ejecutada al 90%. Le siguen los revestimientos cerámicos de baños y la instalación de techos.

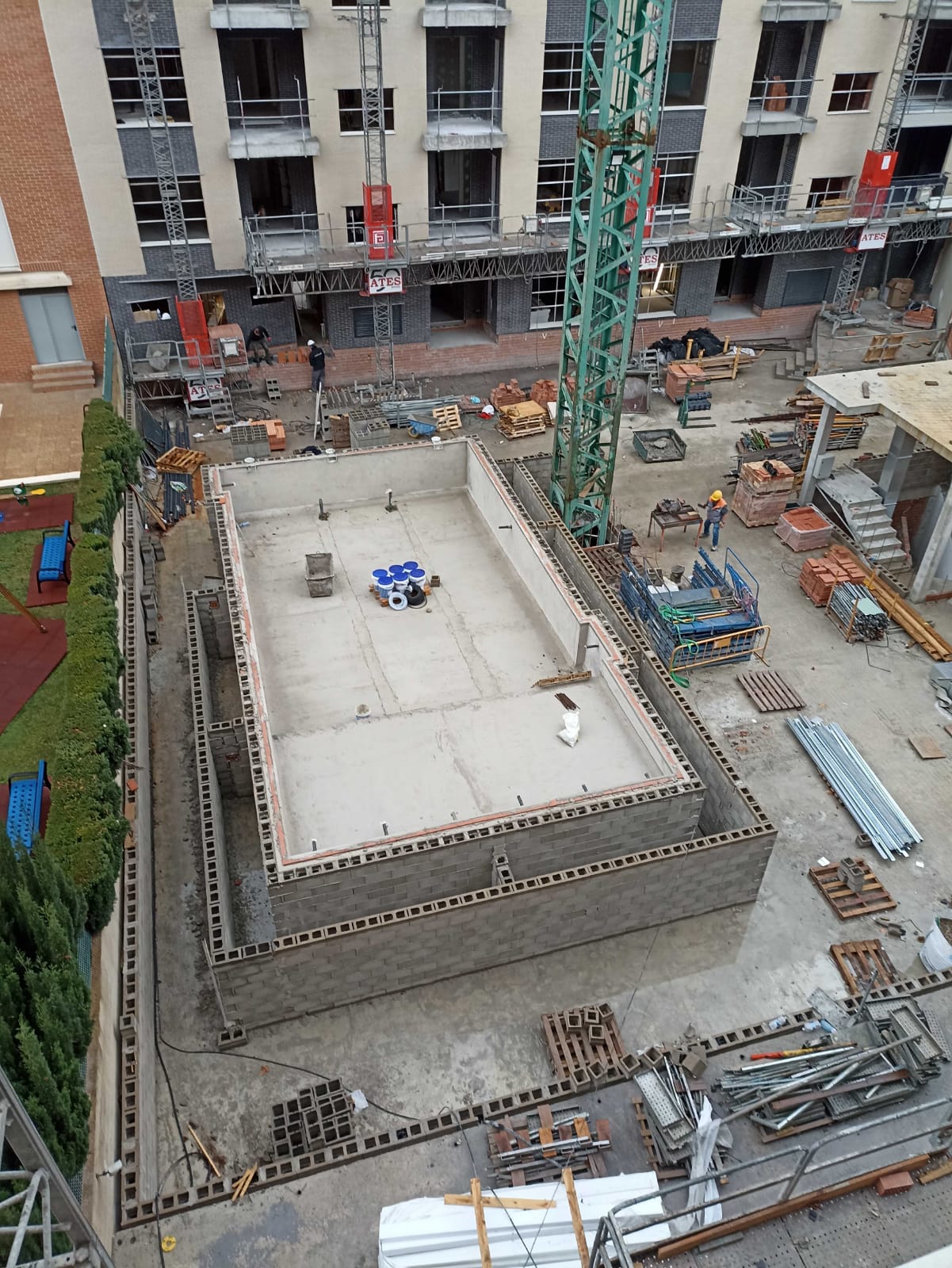

En el bloque B, la tabiquería seca ya se encuentra en la segunda planta lo cual ha permitido iniciar los trabajos de fontanería, electricidad y climatización. En zonas comunes continuamos la construcción de la piscina y zona de vestuarios. Asimismo se han iniciado los diferentes trabajos para las acometidas de suministros.
Nerea Residencial

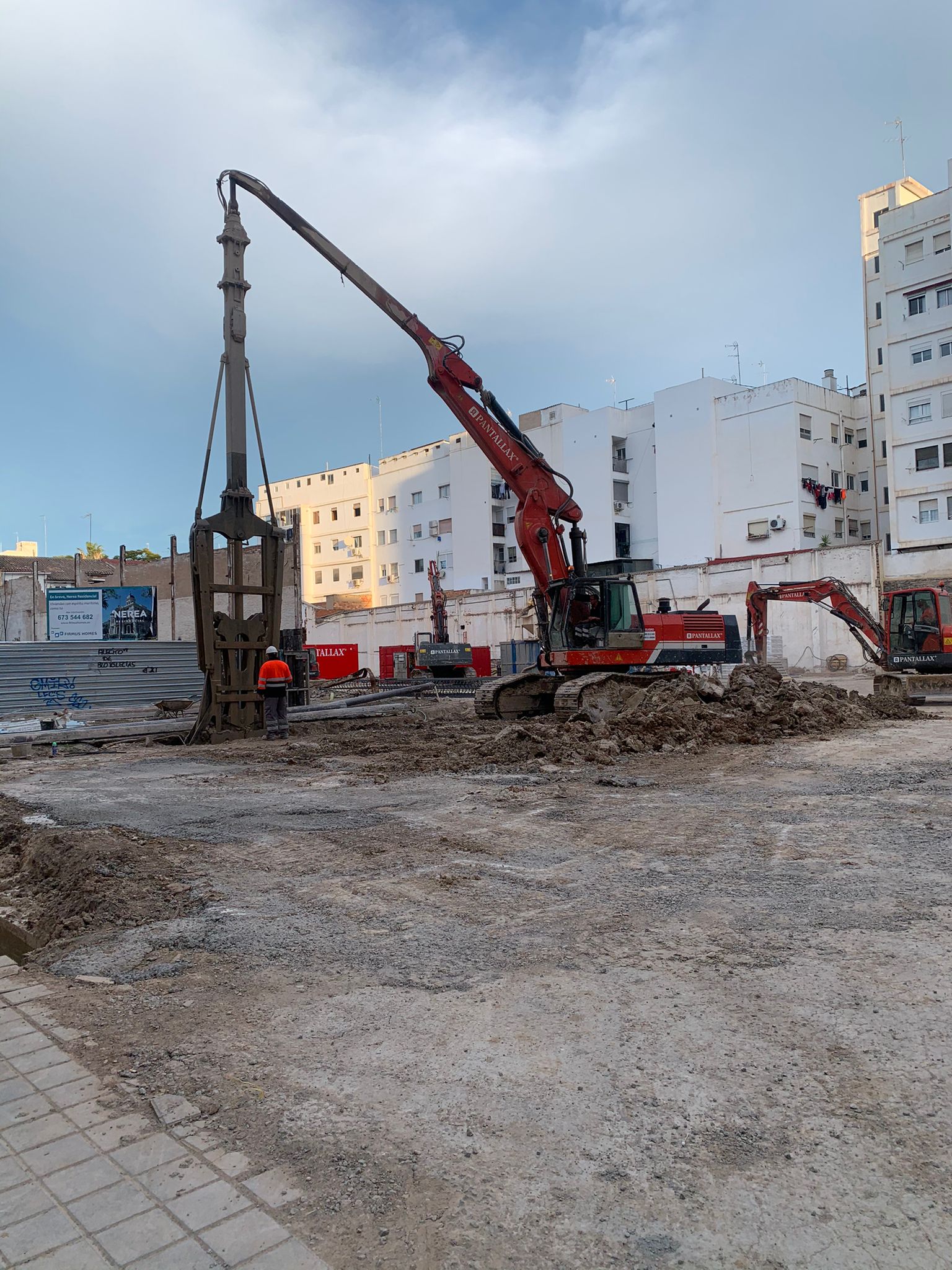

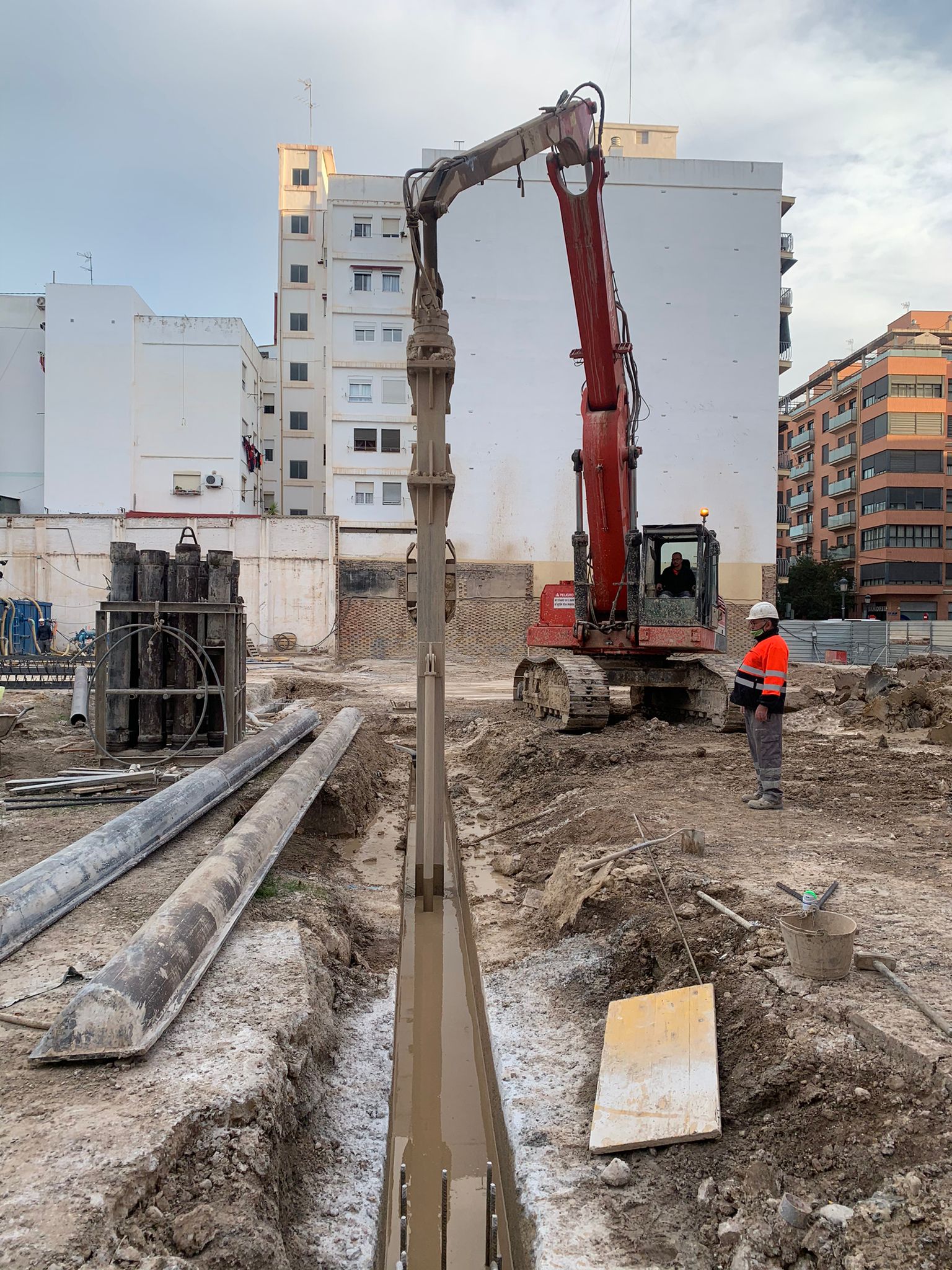

En Nerea los trabajos no han parado en Navidad, salvo los días festivos. Ya están ejecutadas el 55% de los muros-pantalla que cierran el sótano. La semana que viene comenzarán los primeros trabajos de excavación de tierra para ir realizando la viga de coronación de los muros.
Parque Brasil

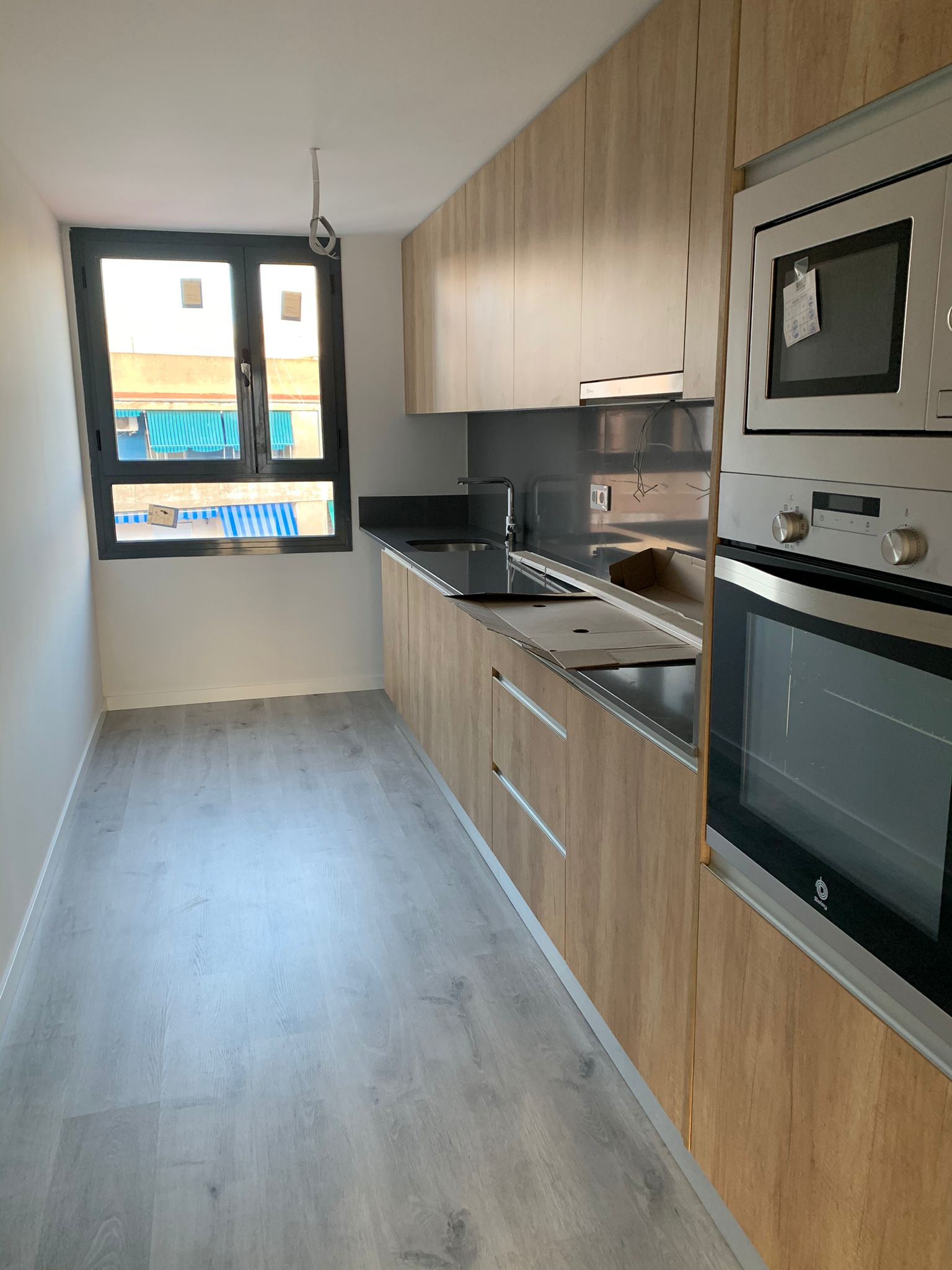

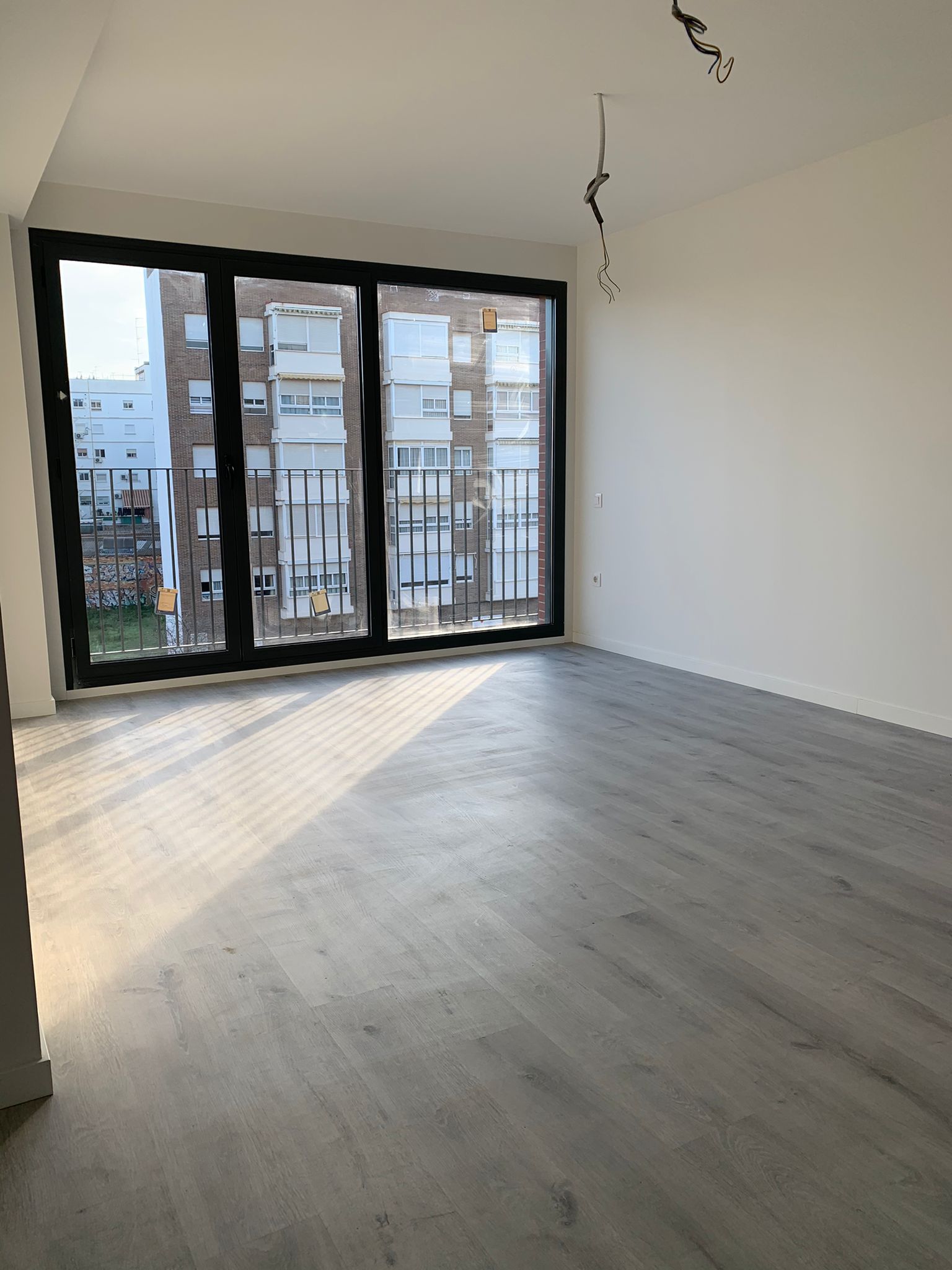

Promoción 100% finalizada. Todos los clientes han hecho la visita de cortesía y estamos a la espera de un último trámite por parte de la Administración, para poder finalmente, comenzar con la entrega de llaves.
